昭和区明月町現場(4-37109)

70坪 1棟 3戸

1.2017年09月14日
外構完成
外構完成
外構が完成しました。
残すは車止めを設置するのみです。
2.2017年09月14日
外構完成②
外構完成②
玄関までのアプローチ部分も確認いただけます。
総タイルの外観も綺麗です。
完成まで残すところあと少しです。
3.2017年08月27日
外構工事①
外構工事①
外構が進んでいます。
各玄関へのアプローチ部分が完成しつつあります。
4.2017年08月22日
外構工事
外構工事
外壁工事も完了しこれより外構工事が開始されます。
8月26日(土)27日(日)に当現場の見学会を実施致します。
詳しくはこちらからご確認いただけます。
5.2017年08月06日
足場解体完了
足場解体完了
外壁工事も完了し、足場の解体を行いました。
これで建物外観が見える様になりました。
6.2017年07月22日
外壁工事
外壁工事
外壁工事が進んでいます。
タイル貼りの重厚感を感じれる現場になってきました。
7.2017年07月14日

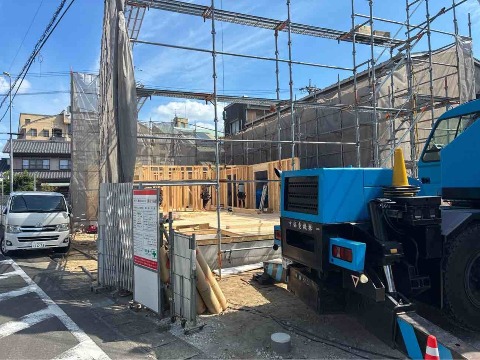

外壁工事・内部造作工事
外壁工事・内部造作工事
外壁工事・内部造作工事を行っています。
写真はブラスターボード施工時点のものです。
クロス施工の機材が確認できますね。
8.2017年07月08日
外壁工事・内部造作工事中
外壁工事・内部造作工事中
9.2017年06月24日
内部造作工事中
内部造作工事中
上棟工事が終了し内部造作工事を行っています。
10.2017年06月09日
配管工事完了
配管工事完了
配管工事が終了しました。
いよいよ上棟をまちます。
11.2017年06月06日
基礎工事終了
基礎工事終了
基礎工事が終了しました。
このアングルでみると、建物の高さを考えた深基礎部分がよく確認出来ます。
12.2017年05月27日
配筋検査
配筋検査
配筋検査が終了致しました。
13.2017年05月23日
基礎着工準備
基礎着工準備
いよいよ基礎着工です。
丁張りを行い、建物の高さの調整が終了しました。
14.2017年05月19日
造成工事
造成工事終了
造成工事が終了しました。
地盤調査の結果、硬い地盤だということが分かり
地盤補強なしで保証がつくことになりました。
次の工程は基礎着工となります。
15.2017年04月28日
地鎮祭写真
地鎮祭
天候にも恵まれ本日は地鎮祭
神主様によるお祓いを受けます。

物件データ

建物タイプ メゾネットタイプ オール電化仕様
玄関向き 南玄関
敷地面積 211.57㎡
世帯数 3世帯
延床面積 173.50
戸当面積 56.94㎡
